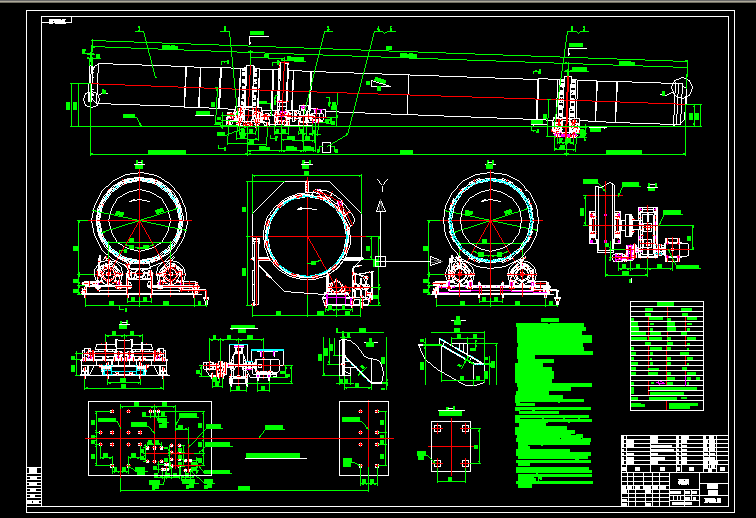

φ4x60m回轉窯機械圖紙
- 文件介紹:
- 該文件為 dwg 格式(源文件可編輯),下載需要
20 積分
-
- 技術要求
1.制造回轉窯的材料應符合國標.部標有關標準所規定的技術要求。
2.回轉窯涂漆應符合JB/ZQ4000.10-88《涂料通用技術條件》的規定。
3.以大齒圈為基準安裝小齒輪.其軸向位置偏差不得大于±2mm。
4.大小齒輪的齒面接觸斑點沿齒高方向不小于40%.沿齒寬方向不小于50%。
5.托輪底座.擋.托輪底座的十字中心線與設計位置的偏差不得大于±2mm。且兩底座軸向中心線必須在同一直線上.其誤差不得超過0.5mm。
6.托輪中心線應平行于筒體中心線安裝.平行度不得大于±0.1mm。
7.托輪軸承座的中心高應相等.偏差不得超過0.1mm。帶*符號的為水平尺寸。
8.總裝后須試車。
a.窯筒體砌襯磚前按以下規定試車:
(1)電動機空載試運轉2h.
(2)主電動機帶動減速機試運轉2h.
(3)輔助電動機帶動減速機試運轉2h.
(4)輔助電動機帶動回轉窯試運轉2h.
(5)主電動機帶動回轉窯試運轉8h.
b.砌磚后試運轉.空運轉大于2h回轉窯應隔一段時間以輔助傳動慢轉90°或180°.以防變形.點火前不應快速運轉以防襯體松動.
c.回轉窯試運轉前的檢查內容:
(1)托輪表面和滾圈表面有無雜物.電焊渣等.
(2)滾圈內表面與滾圈墊板表面清潔情況.必要時用壓縮空氣吹凈。
d.試運轉中檢查:
(1)檢查電動機.減速機及傳動部件的軸承溫升不得超過25°各部托輪軸瓦溫升不得超過30C°。各部潤滑應正常。
(2)檢查窯體的竄動情況.做好托輪的調試工作.使窯體平穩上.下移動。
(3)減速機及開式傳動的嚙合.不應有不正常的響聲.窯體和滾圈不應有顫動現象。各處螺栓不得松動。
(4)滾圈與托輪接觸長度不小于其工作寬度的75%.
(5)砌磚后空試運轉期間電動機負荷應小于20%額定功率。
9.擋輪液壓站的位置由工藝確定。減速機冷卻水用量為2噸/小時。
...
φ4x60m回轉窯機械圖紙_下載(dwg格式) 機械圖紙
主站蜘蛛池模板:
岑巩县|
兰州市|
财经|
星座|
青岛市|
盘锦市|
南郑县|
东至县|
永德县|
陕西省|
丰原市|
古田县|
乐安县|
朝阳县|
天台县|
宁蒗|
伊金霍洛旗|
泸定县|
恩平市|
鹰潭市|
台北市|
凤城市|
聂拉木县|
宝兴县|
瑞丽市|
朝阳区|
青田县|
双牌县|
高密市|
措勤县|
白玉县|
临夏市|
奉新县|
清远市|
乌拉特后旗|
应城市|
平湖市|
仲巴县|
华容县|
万山特区|
栾川县|
